Matrice RACI : définition, rôles, exemple et modèle

Qui réalise ? Qui valide ? Qui doit être consulté ou simplement informé ? Sur les projets complexes et les processus transverses, le manque de clarté dans l’attribution des rôles et responsabilités reste la première cause de retard, de doublons et de tensions au sein des équipes. Lorsque la responsabilité est diluée, les décisions stagnent et l’efficacité opérationnelle s’effondre. Pour verrouiller votre gouvernance, la matrice RACI est l’outil indispensable. Mais quelle est la véritable signification de RACI et comment l’exploiter efficacement ?

Qu’est-ce qu’une matrice RACI ?

Définition de la matrice RACI

La matrice RACI est une matrice d’attribution des responsabilités servant à décrire la participation des divers rôles, à remplir les tâches ou livrables pour un projet ou processus.

La matrice RACI est une matrice d’attribution des responsabilités servant à décrire la participation des divers rôles, à remplir les tâches ou livrables pour un projet ou processus.

Elle est utile pour clarifier les rôles et responsabilités dans des projets et des processus transversaux ou, d’une manière plus générale, dans un département ou service, afin d’avoir une vision claire de la répartition des tâches.

Il s’agit donc de donner à chaque membre de l’équipe un niveau de responsabilité en fonction des tâches du projet.

RACI : Signification lettre par lettre

L’acronyme RACI signifie :

  • Responsible (Responsable ou réalisateur) : personne qui réalise la tâche
  • Accountable (Autorité ou approbateur) : valide, approuve, responsable de la réalisation de la tâche
  • Consulted (Consulté) : personne qui est consulté, qui apporte des informations ou des conseils
  • Informed (Informé) : personne qui doit être informée de l’avancement de la tâche

Quand et où l’utiliser (projet, processus, service)

La matrice RACI peut être utilisée dans différents contextes organisationnels, mais notamment lorsque la coordination entre plusieurs acteurs devient complexe :

  • En gestion des projet : pour formaliser les étapes stratégiques et éviter que les efforts soient redondants
  • Dans la gestion des processus transverses : pour clarifier les passages de relais entre départements.

La matrice RACI favorise une meilleure communication, facilite la prise de décision et permet à chacun de connaître son rôle et celui des autres dans un projet.

Elle est très pratique pour suivre le rôle de chaque participant à une tâche ou à un livrable, notamment si les projets gérés sont complexes avec de nombreux décideurs et étapes. En définissant clairement les responsabilités de chacun, elle évite les confusions et garantit qu’aucun collaborateur ne travaille sur la même mission par erreur.

Les 4 rôles du RACI en détail (R,A,C,I)

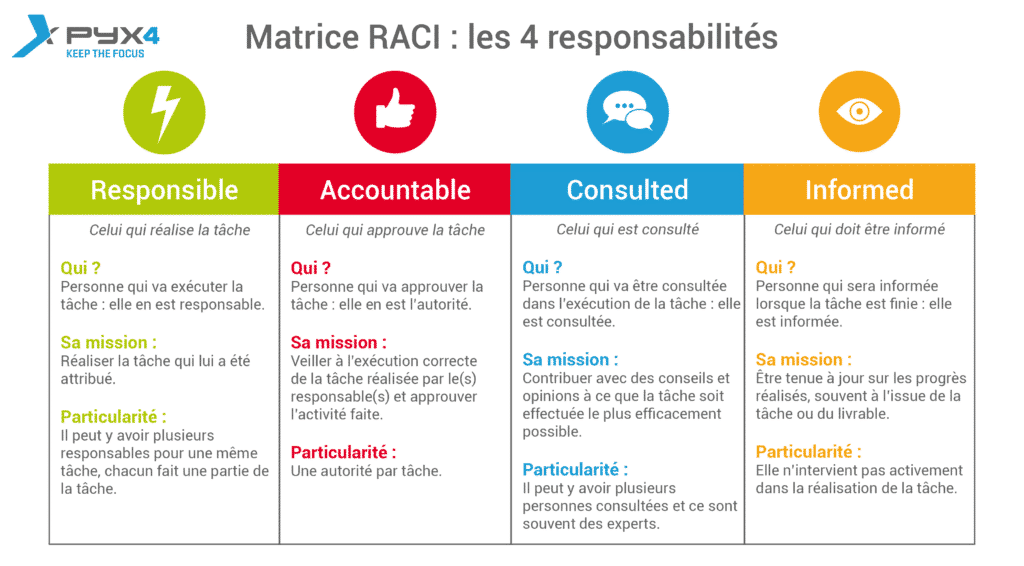

PYX4 - Les 3 matrices RACI pour gérer efficacement votre projet
PYX4 – Explication sous format de tableau des 4 principales responsabilités du RACI : Responsible, Accountable, Consulted et Informed

R, Responsable : celui qui réalise

Le Responsible est la personne qui réalise la tâche dont elle est responsable. Il peut y avoir plusieurs réalisateurs pour une même tâche, chacun ayant un rôle actif dans son exécution.

A, Accountable : celui qui rend des comptes et valide

L’Accountable est la personne qui approuve la tâche. Elle doit veiller à l’exécution correcte de la tâche réalisée par le réalisateur et approuver l’activité faite. Cette personne a une autorité par tâche.

C, Consulted / I, Informed consulté vs simplement informé

Le Consulted est la personne qui est consultée pour l’exécution de la tâche. Elle doit contribuer avec des conseils et des avis constructifs à ce que la tâche soit effectuée le plus efficacement possible. Il peut y avoir plusieurs personnes consultées, qui sont souvent les experts.

L’Informed est la personne qui est informée lorsque la tâche est terminée. Elle doit être tenue à jour des progrès réalisés, souvent à l’issue de la tâche ou du livrable. Cette personne n’intervient pas activement dans la réalisation de la tâche.

La règle clé : un seul Accountable par tâche

Il faut une personne unique, qui prendra les décisions pour l’ensemble du groupe et des actions. Si vous désignez plusieurs Accountable, vous risquez de vous perdre.

Comment créer une matrice RACI : la méthode en 5 étapes

Étape 1 : Lister les tâches / livrables (en lignes)

La première étape consiste à lister chaque étape nécessaire à la réalisation du projet. Cela revient à délimiter le périmètre de votre projet ou du processus. Évitez les détails et concentrez-vous sur les livrables majeurs, les validations clés et les jalons principaux.

Pour garantir la clarté de votre matrice RACI :

  • formulez les tâches avec un verbe d’action précis (ex : “rédiger le cahier des charges”, “valider le budget”).
  • respectez l’ordre chronologique des activités
  • ne rentrez pas dans les détails. Descendre jusqu’à la sous-tâche opérationnelle va alourdir votre matrice et la rendre obsolète au moins changement opérationnel.

Étape 2 : Identifier les acteur et rôles (en colonnes)

Ensuite, identifiez entête de colonne les différents intervenants. Raisonnez en rôles ou fonctions (“Responsable Qualité”, “pilote de processus”) et non en noms de personnes. Cela vous permet de pérenniser votre matrice RACI en cas de mouvement d’effectif ou de réorganisation.

Étape 3 : Attribuer un rôle RACI à chaque croisement

À chaque intersection entre une tâche et un rôle, remplissez chaque case en attribuant la lettre qui correspond : R (Réalisateur), A (Approbateur), C (Consulté), I (Informé).

Étape 4 : Vérifier la cohérence (lecture en ligne et en colonne)

Cette phase d’analyse garantit la cohérence de votre démarche. Effectuez une double lecture pour valider votre modèle :

  • Analyse horizontale (lecture en ligne, par tâche) :
    • Un seul “A” par ligne : c’est la règle absolue. Plusieurs Accountable peuvent diluer la responsabilité de la tâche et entraîner des conflits de décision.
    • Au moins un “R” par ligne : Toute tâche doit avoir au moins un exécuteur désigné.
    • Modération des “C” et “I” : Trop de “C” ralentit l’exécution, trop de “I” noie l’organisation dans un trop plein d’informations inutiles.
  • Analyse verticale (lecture en colonne – par rôle) :
    • Surcharge de “R” : un acteur qui accumule trop de “R” risque l’épuisement. Il faut alors revoir la charge de travail.
    • Absence de “R” ou de “A” : un rôle qui ne comporte que des “C” ou des “I” va s’interroger sur sa présence dans le projet.
    • Accumulation de “A” : un profil qui dispose de tous les “A” traduit un manque de délégation.

Étape 5 : Valider avec l’équipe et faire vivre la matrice

Présenter la première version de votre matrice lors d’un atelier participatif pour solliciter les retours du terrain et obtenir une validation collective. Une fois validée, partagez la matrice au reste de collaborateurs, c’est ce qui permettra de la faire vivre sur le terrain.

Enfin, n’oubliez pas de la réviser à chaque évolution (périmètre, équipe…) pour s’assurer qu’elle soit toujours à jour.

Exemple de matrice RACI + matrice à télécharger

Exemple 1 : démarche d’amélioration continue

Une organisation souhaite mettre en place une démarche d’amélioration continue en utilisant la cartographie des processus.

Pour réaliser une matrice RACI, vous pouvez vous appuyer sur les étapes vues au-dessus. Commencez ainsi par lister les tâches nécessaires à réaliser pour atteindre l’objectif, ainsi que les parties prenantes qui vont être touchées par chaque mission. Ensuite, il ne vous reste plus qu’à déterminer la responsabilité de chacun pour chaque tâche.

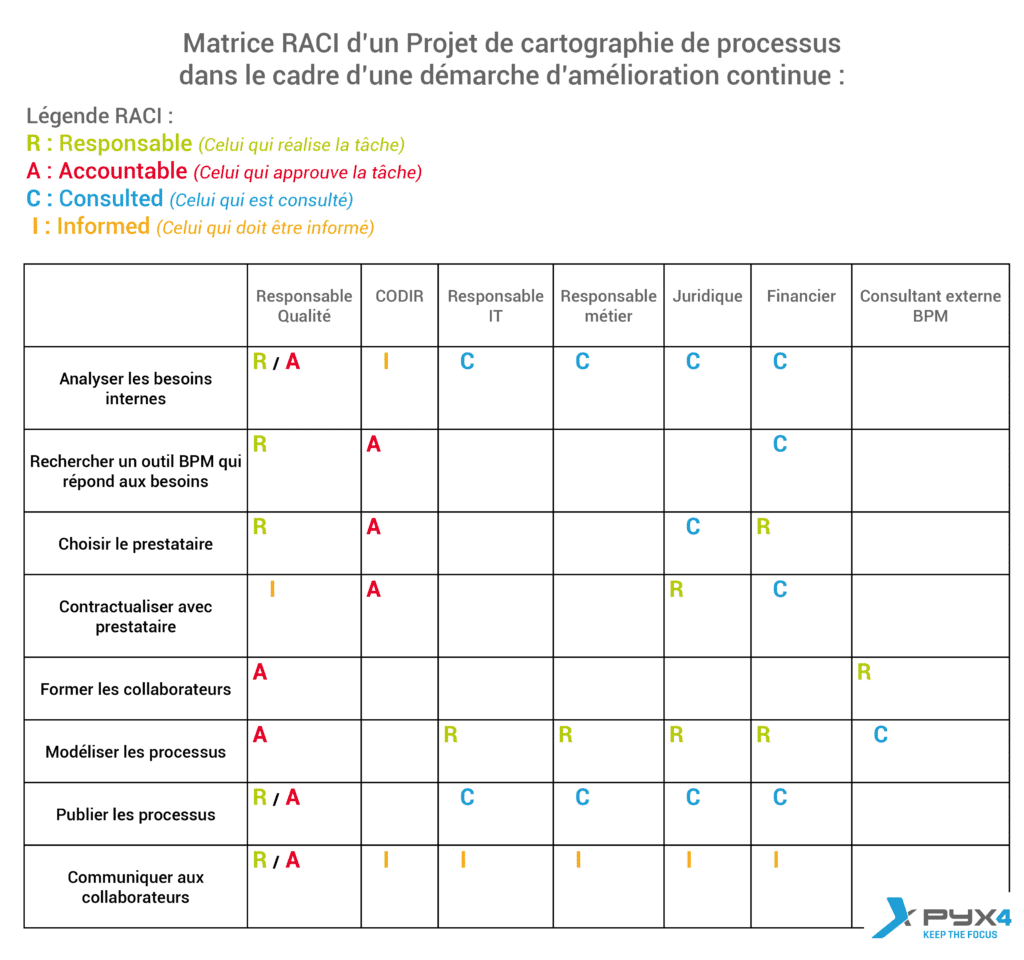

PYX4 - 3 matrices RACI pour gérer vos projets
PYX4 – Cas pratique de l’application de la matrice RACI dans un projet de cartographie de processus, dans le cadre d’une démarche d’amélioration continue

Exemple 2 : projet de déploiement d’un outil

Lors d’un déploiement informatique d’une nouvelle solution logicielle, la matrice RACI montre comment clarifier le travail entre les différents métiers et tâches.

Étapes du projet SIChef de ProjetÉquipe IT / MOEMétiers / UsersSponsor / Codir
Cadrage des besoinsACRI
Paramétrage techniqueIR / ACI
Tests de recette (UAT)ACRI
Formation des équipesACRI
Mise en production (Go-live)CRIA

Téléchargez le modèle de matrice RACI prêt à l’emploi

Nous avons réalisé un modèle de matrice RACI prêt à l’emploi. Téléchargez-le gratuitement juste ici ! 👇

Les variantes : RACI-VS, RASCI (et RACI vs ARCI)

RACI-VS : ajout du Verifier et du Signatory

Vous avez efficacement utilisé la matrice RACI, les tâches ont été exécutées et approuvées. Pourtant la tâche est si complexe qu’elle nécessite un deuxième niveau de vérification de la qualité pour attester que le résultat est en adéquation avec les attentes de l’organisation. Ainsi, la matrice RACI-VS peut vous être utile.

L’acronyme VS signifie :

  • V (pour vérifier) : c’est la personne qui vérifie la qualité du résultat de la tâche. Elle s’assure que l’ensemble des résultats est conforme aux critères de qualité prédéfinis par l’organisation. Elle intervient à la fin de la tâche, sur l’aspect qualité
  • S (pour signatory) : c’est la personne qui approuve la décision par rapport à la qualité. Elle supervise l’ensemble des responsabilités. Elle a un rôle de sign-off qui fournira l’approbation finale de la tâche. C’est elle qui pose le verdict d’achèvement de la tâche en l’approuvant

RACI / RASCI : ajout du support

On l’utilise lorsque la tâche est lourde à effectuer et difficile à finaliser dans les temps. Une personne supplémentaire vient alors en aide. Le S qui signifie : support.

Il s’agit de la personne qui peut intervenir en support dans la réalisation des tâches. Sa mission est d’apporter une aide supplémentaire au Responsible en lui fournissant les ressources physiques et matérielles nécessaires à la bonne réalisation de la tâche.

À la différence du C (Consulted), le S (Support) vise à l’achèvement de la tâche et reste activement impliqué tout au long de la durée de la tâche / du projet. En revanche, le C (Consulted) intervient ponctuellement pour donner des conseils.

RACI vs ARCI : quelle différence ?

Une question fréquente revient souvent : quelle est la différence entre RACI et ARCI ? Dans le fond, il n’y a aucune différence méthodologique sur le fond, ni sur la signification.

La différence entre la matrice RACI et ARCI réside dans la langue et la traduction des rôles. La matrice RACI est le standard international anglophone (Responsible, Accountable, Consulted, Informed).

Pour en savoir plus sur les subtilités entre ces deux appellations, consultez notre article dédié aux différences entre RACI et ARCI.

VarianteLettres ajoutéesRôle complémentaireQuand l’utiliser ?
RACISocle standard (4 rôles)Projets courants, gestion de processus classique
RASCISSupport : apporte une aide opérationnelle / logistiqueProjets nécessitant du renfort ou du support IT/moyens
RACI-VSV, SVerifier (contrôle) & Signatory (signature)Contextes réglementés, audit qualité, normes strictes

Avantages, limites et outils pour gérer sa matrice RACI

Avantages et limites

Les avantages de la matrice RACI

La matrice RACI définit clairement les rôles et responsabilités, permettant aux équipes de progresser plus rapidement et d’éviter les malentendus. Grâce à cet outil, aucune tâche ne risque d’être dupliquée par différents collaborateurs, ce qui améliore la collaboration et l’efficacité.

En outre, la matrice RACI est particulièrement pratique lorsque le processus décisionnel implique plusieurs tâches. Un même membre de l’équipe peut être Informé pour une tâche et Responsable ou Consulté pour une autre. Suivre l’ensemble de ces activités sur un tableau RACI garantit une vision claire et cohérente, facilitant ainsi la gestion du projet.

Les inconvénients de la matrice RACI

La matrice RACI se concentre sur les détails, ce qui peut empêcher d’avoir une vue d’ensemble des activités d’un projet. Elle permet de savoir qui est consulté pour une tâche précise, mais n’aident pas forcément à comprendre le rôle des parties prenantes dans d’autres activités du projet.

De plus, si vous essayez de noter chaque tâche et rôle dans votre matrice RACI, elle peut rapidement devenir illisible. Pire encore, si votre projet évolue et que des modifications surviennent, votre matrice peut devenir inutile. Dans ce cas, il devient difficile de rester informé en temps réel de l’évolution des processus et de la progression des tâches.

Matrice RACI : avantages et inconvénients ?

Les avantages de la matrice RACI

La matrice RACI définit clairement les rôles et responsabilités, permettant aux équipes de progresser plus rapidement et d’éviter les malentendus. Grâce à cet outil, aucune tâche ne risque d’être dupliquée par différents collaborateurs, ce qui améliore la collaboration et l’efficacité.

En outre, la matrice RACI est particulièrement pratique lorsque le processus décisionnel implique plusieurs tâches. Un même membre de l’équipe peut être Informé pour une tâche et Responsable ou Consulté pour une autre. Suivre l’ensemble de ces activités sur un tableau RACI garantit une vision claire et cohérente, facilitant ainsi la gestion du projet.

Les inconvénients de la matrice RACI

La matrice RACI se concentre sur les détails, ce qui peut empêcher d’avoir une vue d’ensemble des activités d’un projet. Elle permet de savoir qui est consulté pour une tâche précise, mais n’aident pas forcément à comprendre le rôle des parties prenantes dans d’autres activités du projet.

De plus, si vous essayez de noter chaque tâche et rôle dans votre matrice RACI, elle peut rapidement devenir illisible. Pire encore, si votre projet évolue et que des modifications surviennent, votre matrice peut devenir inutile. Dans ce cas, il devient difficile de rester informé en temps réel de l’évolution des processus et de la progression des tâches.

Excel vs logiciel : quand outiller sa matrice RACI ?

Créer sa matrice RACI avec Excel peut être une méthode rapide pour démarrer un projet. Cependant, vous observerez vite ses limites dès que votre organisation va se complexifier :

  • problème de versionning : multiplication des fichiers transmis par e-mail et perte de la version de base
  • manque de traçabilité : difficulté à suivre l’historique des modifications des rôles
  • maintenance lourde : obligation de mettre à jour manuellement chaque tableau à la moindre réorganisation

Utiliser un logiciel dédié est indispensable pour centraliser vos données, automatiser les alertes par exemple ou encore garantir une vue mise à jour en temps réel.

Relier RACI et processus : responsabilité dans le référentiel

La véritable valeur ajoutée apparaît lorsque l’attribution des rôles ne reste pas isolée dans un tableau indépendant. En reliant directement le RACI à votre cartographie des processus, vous intégrerez les responsabilités directement à vos procédures et instructions de travail.

Pour structurer efficacement votre gouvernance, découvrez comment structurer votre démarche processus avec des rôles clairs et comment appliquer cette logique aux 3 familles de processus de votre entreprise.

FAQ : questions fréquentes sur la matrice RACI

Que signifie l’acronyme RACI ?

L’acronyme RACI désigne les quatre rôles d’attribution des responsabilités dans un projet ou un processus : Responsible (celui qui réalise la tâche), Accountable (celui qui valide et répond du résultat), Consulted (l’expert consulté en amont) et Informed (la personne informée des avancées). En bref, il faut retenir que la matrice RACI formalise le « qui fait quoi » au sein d’une organisation.

Quelle différence entre Responsible et Accountable ?

La plus grande différence réside dans l’exécution et la décision : le Responsible est le réalisateur opérationnel qui accomplit l’action sur le terrain, tandis que l’Accountable est le décideur qui possède le pouvoir d’approbation, valide le livrable final et assume la responsabilité du résultat.

Peut-on avoir plusieurs A (Accountable) sur une tâche ?

Non, il est strictement déconseillé d’attribuer plusieurs Accountable sur une même ligne dans une matrice RACI. Avoir deux approbateurs dilue la responsabilité ultime, engendre des conflits d’arbitrage et ralentit la prise de décision.

Comment faire une matrice RACI sur Excel ?

Pour concevoir une matrice RACI Excel, listez vos tâches en lignes et les rôles métier en colonnes. Placez ensuite les lettres R, A, C ou I à chaque croisement. Pour gagner du temps et éviter les erreurs d’attribution, vous pouvez télécharger notre modèle de matrice RACI gratuit et préformaté directement dans cet article.

La matrice RACI transforme des responsabilités floues en un « qui fait quoi » clair et partagé. En vous appuyant sur ses quatre rôles et responsabilités (Responsible, Accountable, Consulted, Informed), une méthode en cinq étapes et des variantes adaptées (RASCI, RACI-VS), vous sécurisez l’exécution de vos activités. Qu’il s’agisse de piloter un projet ou de cartographier un processus, l’utilisation d’un exemple de matrice RACI et la transition vers des outils dédiés évitent les goulots d’étranglement décisionnels.

Passez à l’action : téléchargez notre modèle de matrice RACI Excel, listez les tâches de votre projet et attribuez un rôle à chaque acteur. Pour ancrer durablement le RACI au cœur de vos processus et automatiser leur gestion, découvrez PYX4 Process et testez gratuitement la solution pendant 14 jours.
